La Contraloría ha emitido un informe de control concurrente a la obra de mejoramiento y ampliación del Servicio de Agua Potable Urbano en la Instalación de la Línea de Impulsión del Pozo Tubular Nº 4 al Reservorio R-IV, en el sector Monte Chimbote; que ejecuta la EPS Sedachimbote por S/ 6,729,279.02; en el que se advierten 3 situaciones adversas:

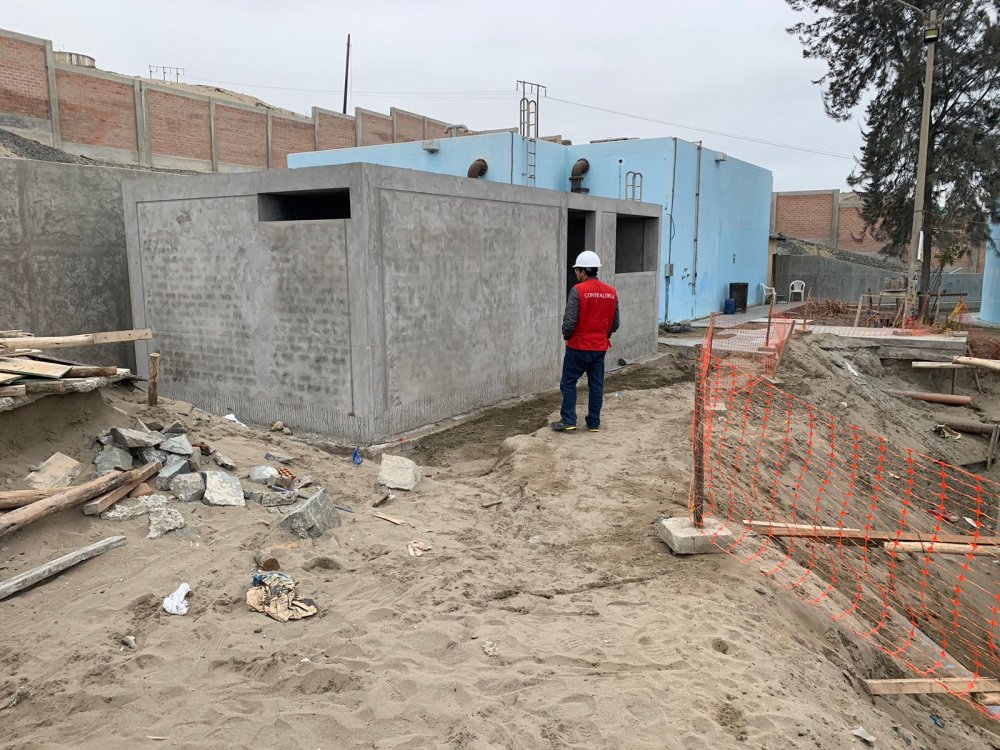

Pozo tubular 4.jpeg

1. La Entidad no habría cautelado el proceso adecuado para la paralización de obra, así como la demora del reinicio de la ejecución de la obra por resolución de contrato del contratista y de la supervisión, situación que podría afectar el oportuno logro de los objetivos del proyecto, en perjuicio del uso racional y eficiente de los recursos del Estado.

(...) el CONSORCIO CHIMBOTE IV (Contratista), al tomar la decisión de paralizar la obra de manera unilateral, y sin la existencia del “Acta de Suspensión de la ejecución de la obra” correspondiente, estaría incumpliendo lo indicado numeral 142.7 del artículo 142. Plazo de ejecución contractual, en el Reglamento de la ley de contrataciones del Estado.

(...) la entidad no habría cautelado el proceso adecuado para la paralización de obra, al no absolver las consultas efectuadas por el CONSORCIO CHIMBOTE IV (contratista), este hecho produjo también que se resuelva el contrato de la ejecución de la obra, así como también el de la Supervisión; cabe mencionar que han transcurrido 73 días calendario, desde el día que se produjo la paralización de obra, hasta la fecha del presente informe, estos hechos estarían produciendo demoras en el reinicio de la ejecución de la obra y por consiguiente el oportuno logro de los objetivos del proyecto y su finalidad pública

2. La Entidad no habría cautelado que la reducción de obra se haya realizado conforme a lo establecido en la normatividad vigente, situación que no garantizaría que las modificaciones efectuadas a la obra conformen una necesidad sustancial para el cumplimiento de los objetivos del proyecto.

3. La Entidad, no habría cautelado el proceso constructivo de elementos estructurales, situación que generaría el riesgo de una disminución de la calidad del proyecto, de la vida útil y del servicio a la población beneficiaria.

(...) la Entidad no habría cautelado el proceso constructivo, para el vaciado de concreto en el muro de contención, así como también la realización del desencofrado del mismo, el cual no ha sido realizado siguiendo lo establecido en las especificaciones técnicas del Expediente Técnico aprobado. Además de ello, visto el tiempo transcurrido desde la paralización de la obra de fecha 5 de agosto de 2024 hasta la fecha del presente informe, han transcurrido 73 días calendario, dificultando los trabajos para la realización del desencofrado comprometiendo la calidad de dicho concreto, hecho que generaría un perjuicio económico para la Entidad.

Fisuras pozo 4.JPG
El informe No. 029-2024-OCI/4164-SCC, correspondiente Hito de Control No. 5 - EJECUCIÓN CONTRACTUAL Y PARALIZACIÓN DE OBRA (periodo del 3 al 11 de octubre del 2024), fue elaborado por el Órgano de Control Institucional (OCI) de Sedachimbote y comunicado al titular de la entidad para que se tomen las medidas que correspondan.

VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2024CSI416400029&TIPOARCHIVO=ADJUNTO
