La Contraloría ha emitido un informe de control concurrente a la obra de "Creación del Pozo Tubular n.º 23 de la EPS Sedachimbote, ubicado en el sector Monte Chimbote, distrito de Chimbote - provincia del Santa; que ejecuta la empresa paramunicipal por S/ 143, 444.20; en el que se advierten tres situaciones adversas:

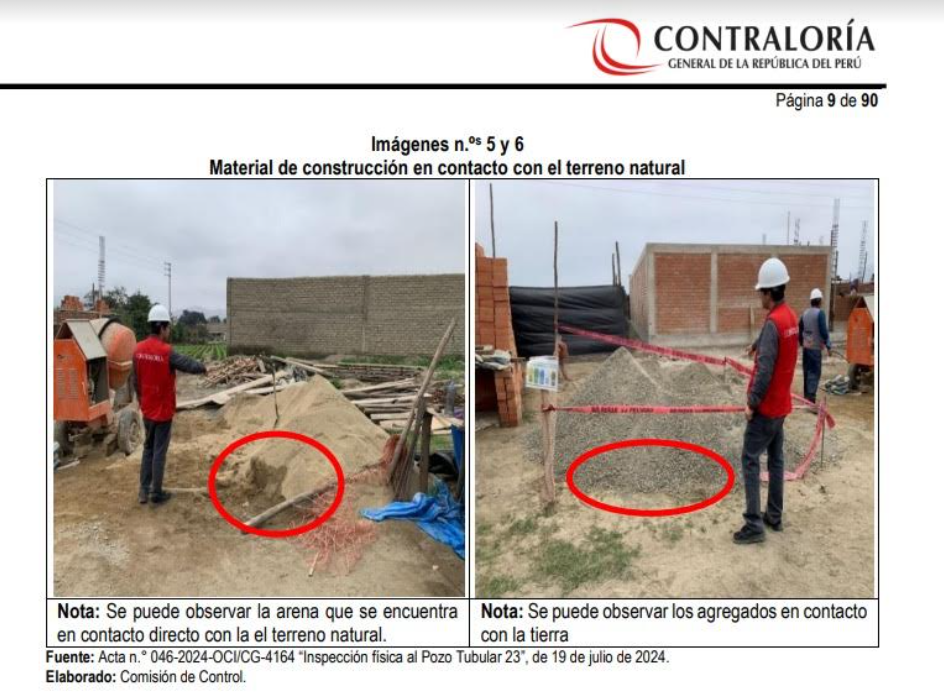

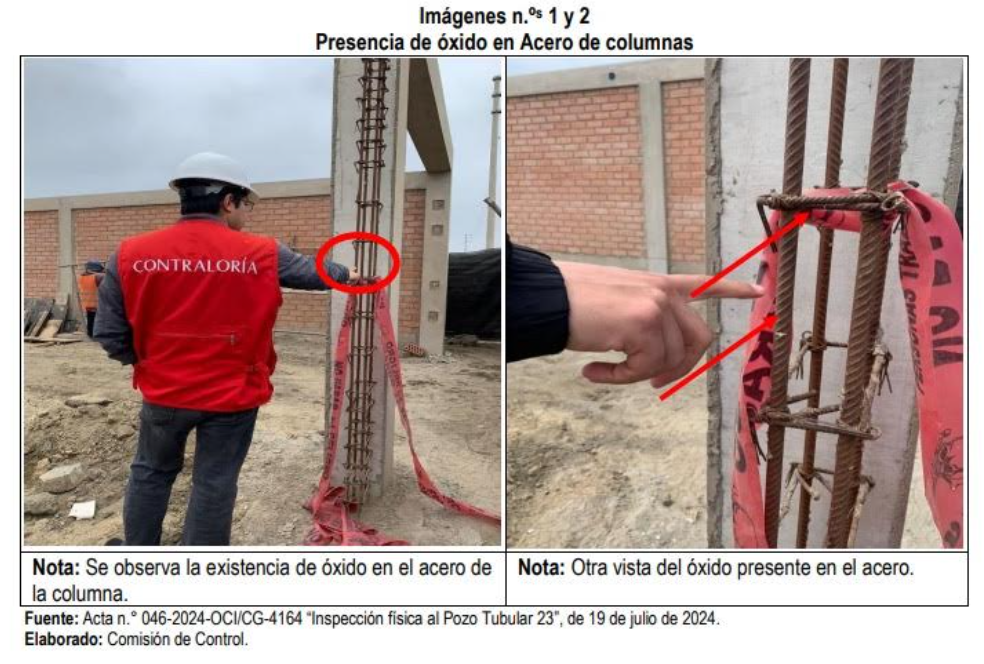

1. La Entidad no cautela el deterioro prematuro de los materiales en la ejecución de la obra, situación que gene raría el riesgo de afectar la vida útil, calidad del proyecto y la no aplicación de penalidades.

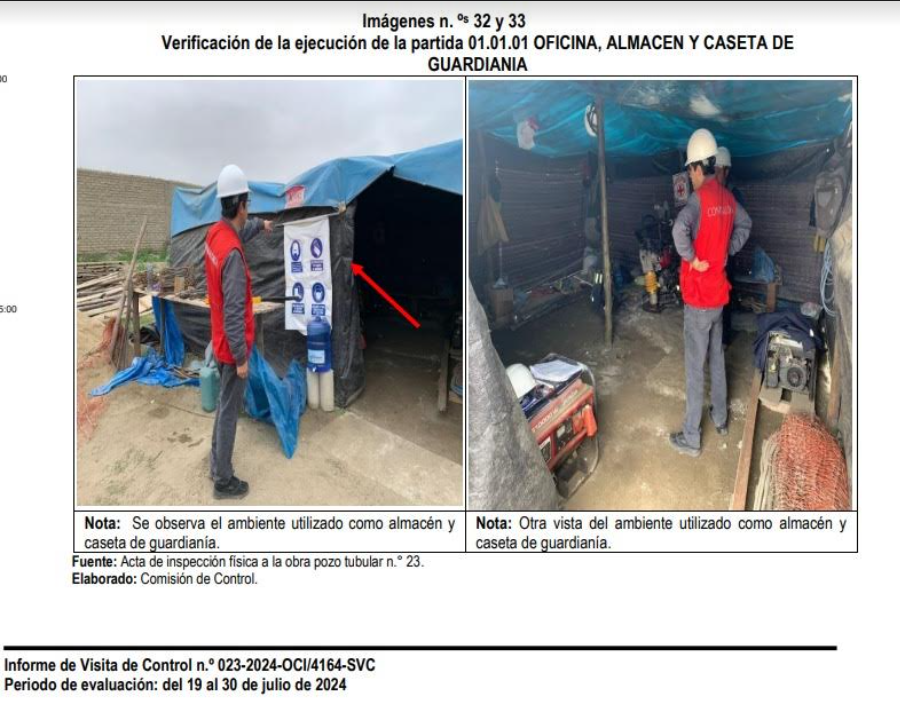

2. La Entidad no cautela la implementación de medidas de seguridad durante la ejecución de la obra, situación que podría ocasionar la afectación de la integridad física de los trabajadores por la ocurrencia de accidentes en obra y la posible no aplicación de penalidades.

3. La Entidad otorgó conformidad a la valorización n.º 1 del contratista con partidas que no cuentan con el sustento de su ejecución, situación que podría generar el riesgo de reconocer partidas no ejecutadas y perjuicio económico

El informe No. 023-2024-OCI/4164-SVC, correspondiente al periodo de evaluación del 19 al 30 de julio del 2024, fue elaborado por el Órgano de Control Institucional (OCI) de Sedachimbote y comunicado al titular de la entidad para que se tomen las medidas que correspondan.

VER INFORME https://apps8.contraloria.gob.pe/SPIC/srvDownload/ViewPDF?CRES_CODIGO=2024CSI416400023&TIPOARCHIVO=ADJUNTO
