La Contraloría ha emitido un informe de control concurrente a la entrega y culminación de la obra de "Creación del Pozo Tubular Nº 18 A de la EPS Sedachimbote (ubicado en La Campiña, sector Santa Clemencia); que ejecuta la empresa paramunicipal por S/ 1 416 966.37; en el que se advierten 4 situaciones adversas:

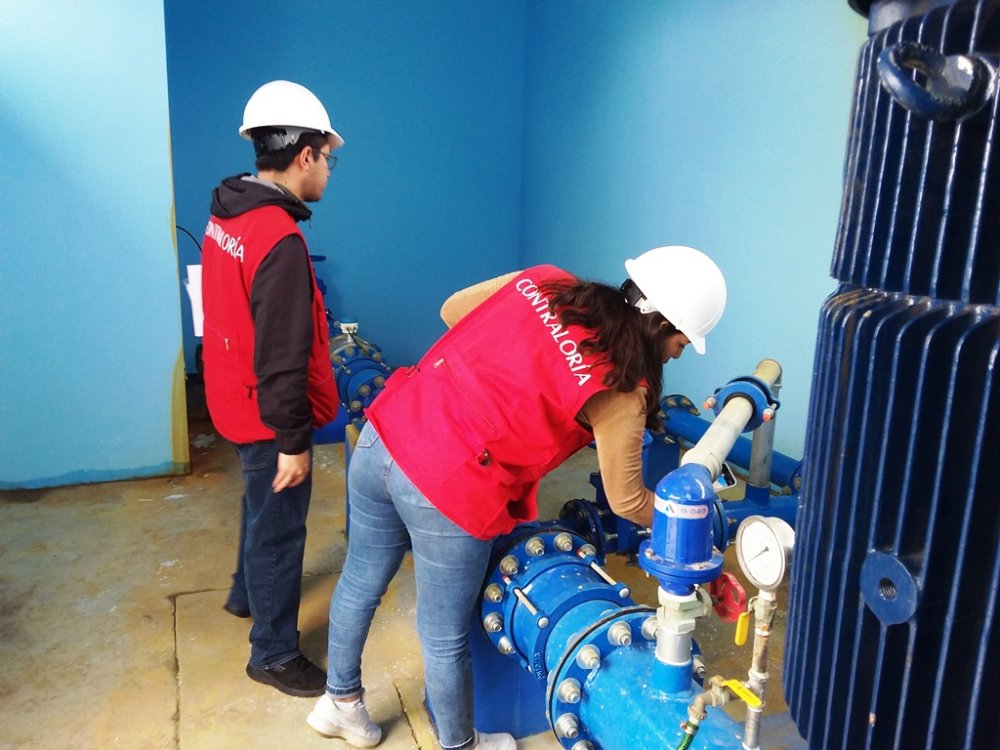

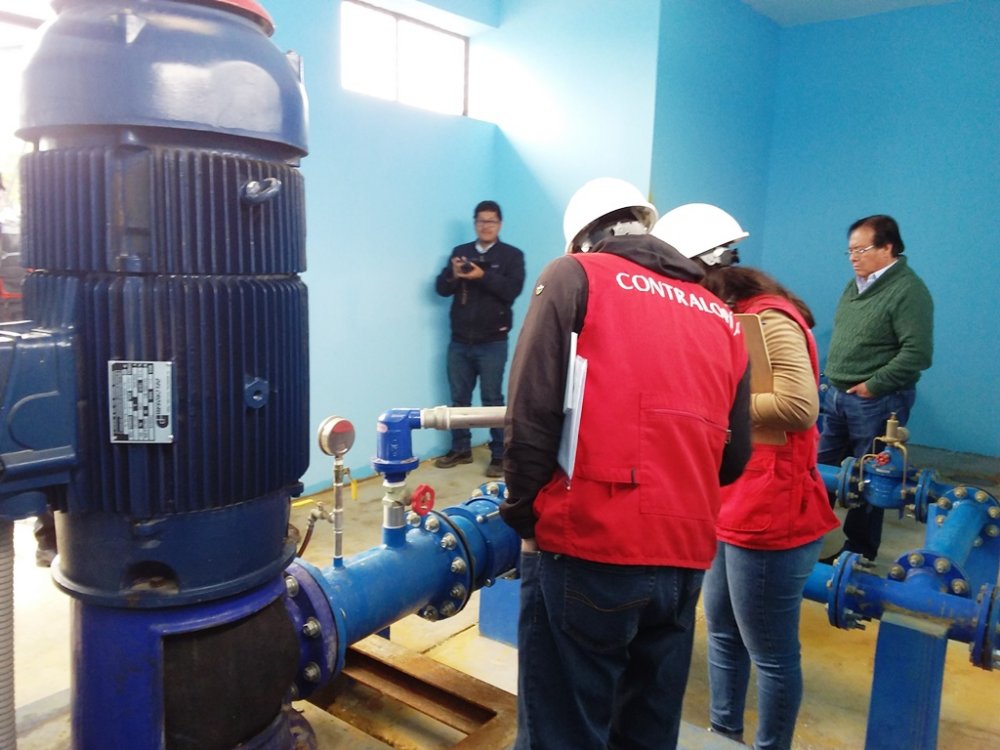

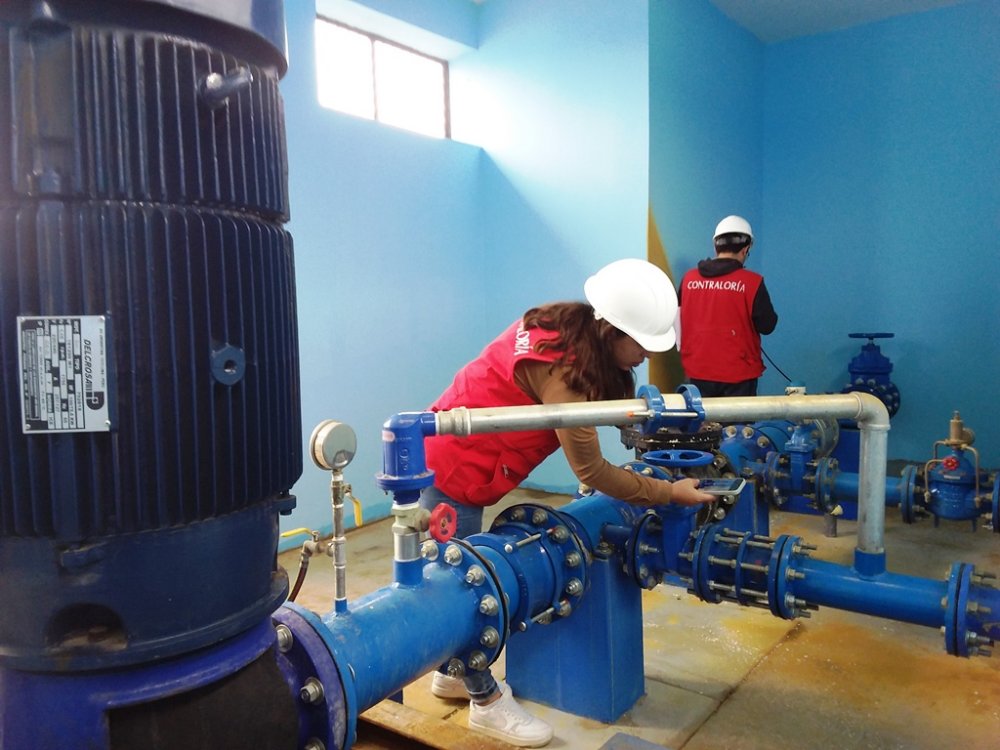

(...) se ha evidenciado que, EL CONSORCIO MICAELA BASTIDAS (Contratista), no habría instalado motor eléctrico vertical de eje hueco, el cual no habría sido suministrado por la empresa CONSTRUCCIONES ELECTROMECÁNICAS DELCROSA S.A. con RUC n.° 20100019940, de acuerdo a su representante legal, por lo que no estaría guardando relación con lo indicado en los certificados de garantía y calidad, presentados por el Contratista, lo cual conllevaría a que no se garantice la confiabilidad en los equipos adquiridos e instalados, por las fallas presentadas, la disminución de su vida útil y que por ende que afecte la continuidad del sistema de abastecimiento.

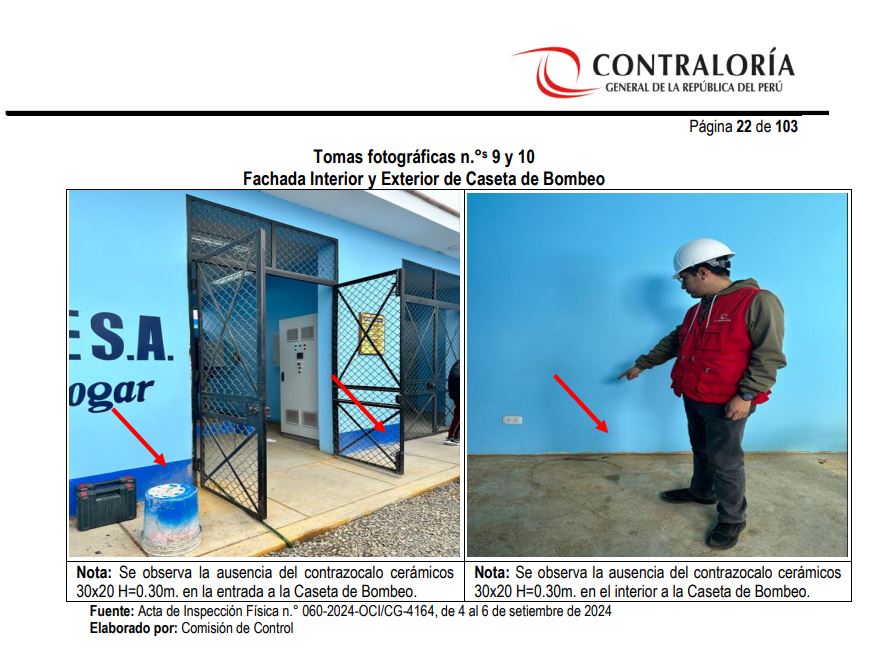

(....) no se ha ejecutado la partida 03.05.01 Contrazócalo Cerámico 30x20cm H=30m., toda vez que esta tiene un costo directo de S/1 755,40, la misma que fue pagada al 100%, en la Valorización de obra n.° 5, correspondiente al mes de junio de 2024; situación que fue inobservada por Manuel Alejandro Ascón Escudero, Inspector y Gerente Técnico (e), quien aprobó dicha partida pese a verificarse que no fue ejecutada
(...) se estarían incumpliendo los plazos establecidos en el Reglamento de la Ley de Contrataciones del Estado, para la emisión del Certificado de Conformidad Técnica, así como también estarían existiendo retrasos en los plazos para la Conformación de Comité y Recepción de Obra y el registro de cierre en el portal INFOBRAS, retrasando la puesta en servicio de la obra, incumpliendo con su finalidad pública.
(...) se concluye que ERNESTO YAMIL CASTAÑEDA CRUZALEGUI, habría participado en cargo de residente de la obra ejecutada por la EPS Sedachimbote S.A. correspondiente al periodo del 19 de febrero al 17 de junio de 2024, asimismo participó en el cargo de residente la obra ejecutada por la Municipalidad Provincial del Santa correspondiente al periodo del 13 de marzo al 29 de mayo de 2024. Es decir, habría participado como Residente de Obra, de manera simultánea en más de una obra a la vez, por un periodo total de cincuenta y cinco (55) días calendario, contraviniendo lo establecido en el numeral 179.1 y 179.3 del artículo 179° del Reglamento de la Ley de Contrataciones del Estado.
VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2024CSI416400028&TIPOARCHIVO=ADJUNTO
