La Contraloría ha emitido un informe de control concurrente a la obra de creación de la berma central y áreas verdes de la Av. Agraria tramo entre la Av. Anchoveta y Av. Chinecas del distrito de Nuevo Chimbote; que ejecuta la Municipalidad Distrital de Nuevo Chimbote por S/ 23,449,735; en el que se advierten 4 situaciones adversas:

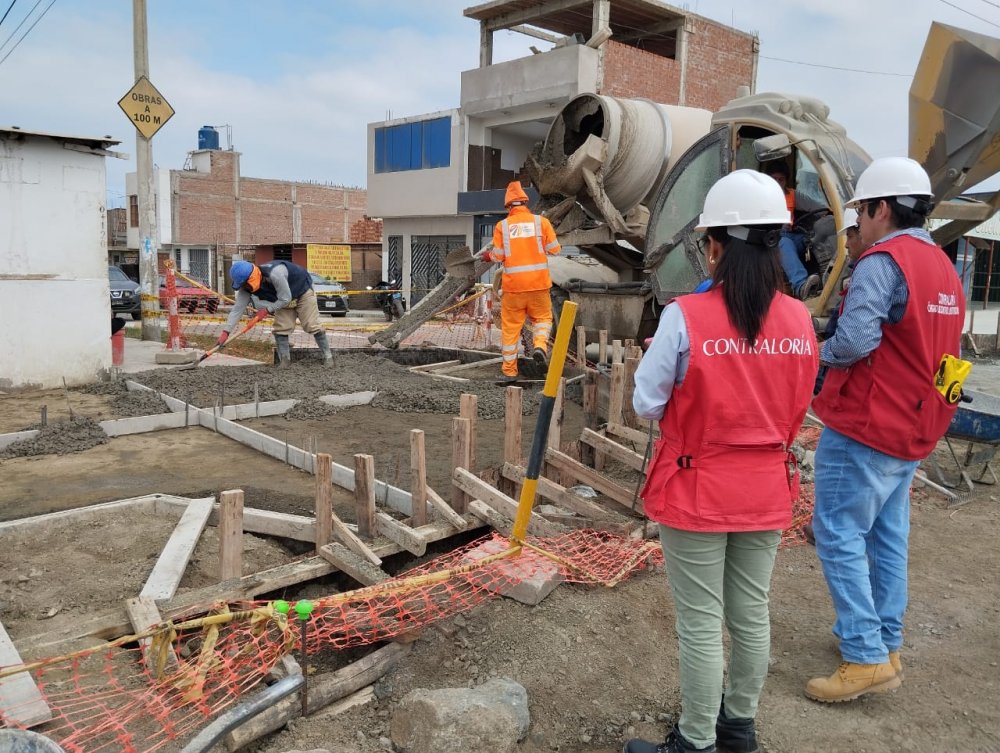

Avenida Agraria.jpeg

1. Entidad no viene cautelando que el agregado fino y grueso se almacene en las condiciones establecidas en las especificaciones técnicas del proyecto y el Reglamento Nacional de Edificaciones, lo que posibilita su contaminación; situación que podría genera la alteración de las características y propiedades físicas de los citados materiales de construcción, y por ende afectar la calidad y vida útil de la obra.

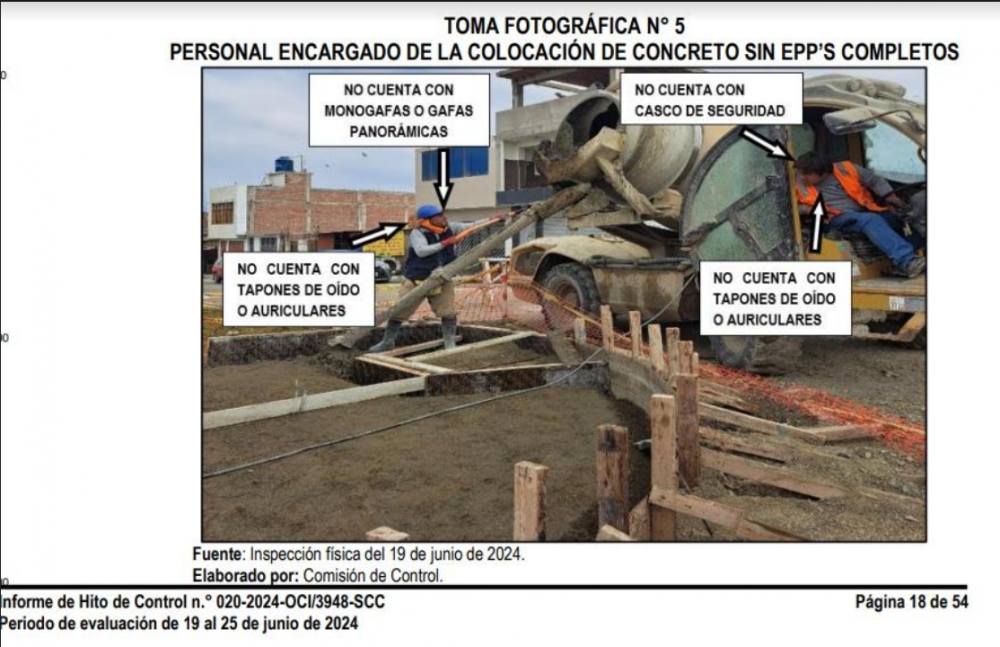

2. La Entidad no viene cautelando que la obra se ejecute con las medidas preventivas de seguridad establecidas en la norma G.050 del Reglamento Nacional de Edificaciones, situación que pondría en riesgo la integridad física de los trabajadores y transeúntes.

3. La Entidad no cautela que la obra se ejecute con la presencia permanente y directa del jefe de supervisión, quien brinda servicios en simultáneo como supervisor en una obra pública en el distrito de Chimbote, situación que podría afectar el adecuado control y calidad de la obra.

(...) se advierte que el Ing. Franklin Welington Lujan Esquivel, ha realizado labores de supervisión en las 2 obras, y que el periodo de 60 días calendario de ejecución de la obra El Acero, está comprendido en el periodo de 330 días calendario de ejecución de la obra Av. Agraria

4.
Cantidad de cemento para la ejecución del concreto en veredas difiere entre el establecido en el análisis de precios unitarios del expediente técnico y el diseño de mezcla elaborado por el contratista ejecutor de la obra, situación que pone en riesgo el uso adecuado de los recursos públicos.

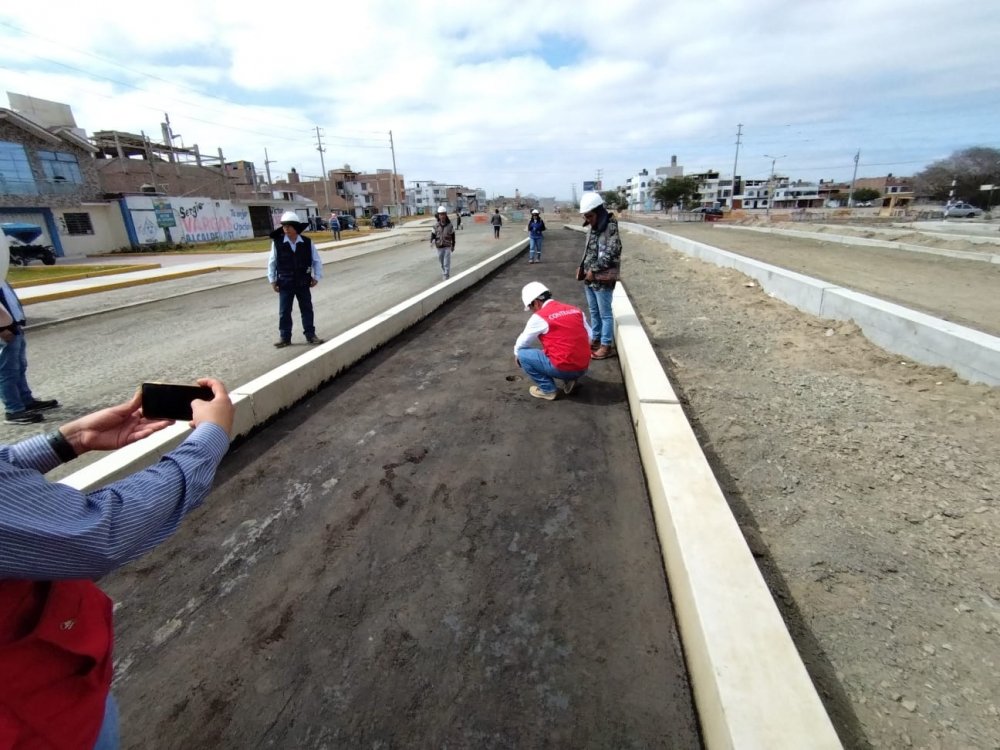

Avenida Agraria 3.jpeg
(...) el contratista no cumple con lo establecido en las especificaciones técnicas, toda vez que la comisión de control ha evidenciado que la colocación del concreto es monolítica, y que el proceso constructivo registrado, no contempla la colocación de la capa de desgaste; lo que ocasionaría un desgaste prematuro de la superficie de la vereda, afectando la calidad y finalidad publica de la obra establecida en los términos de referencia contenido en las bases de su licitación pública.


El informe No. 020-2024-OCI/3948-SCC, correspondiente al Hito de Control n.° 2 - Ejecución contractual de la obra al 25 de junio de 2024, fue elaborado por el Órgano de Control Institucional (OCI) de la MD de Nuevo Chimbote y comunicado al titular de la entidad para que se tomen las medidas que correspondan.
