Áncash. - La Contraloría General advirtió deficiencias e inaplicación de penalidades en la obra vial que ejecuta la Municipalidad Distrital de Nuevo Chimbote en la avenida Perú con una inversión de S/ 2 968 193. Todo ello afecta la calidad del proyecto y el uso eficiente de los recursos públicos.

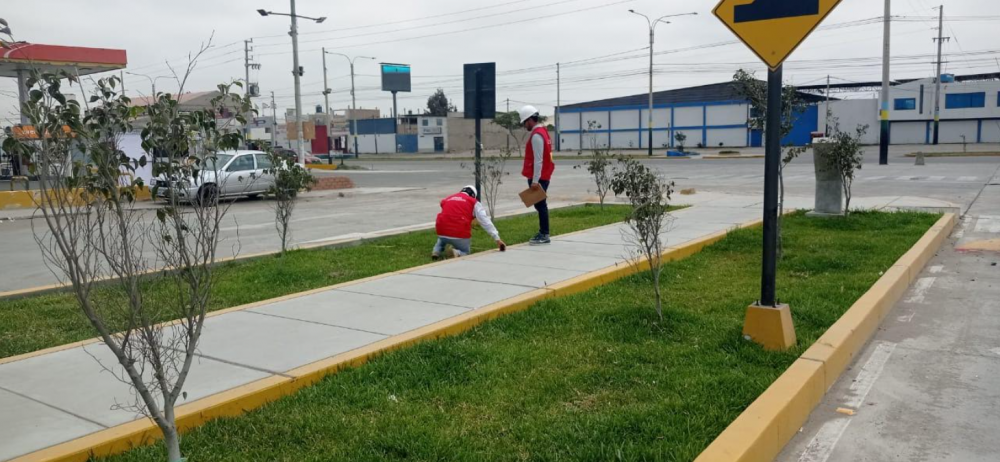

Avenida Peru.png
El proyecto de mejoramiento del servicio de movilidad urbana en la avenida Perú fue recepcionado en abril del 2024. Comprende la construcción de pavimento rígido con losa de concreto armado en un área de 5 309 m2, señalización, reductores de velocidad, suministro de instalación de tachas, tachones y mejoras del terreno natural.

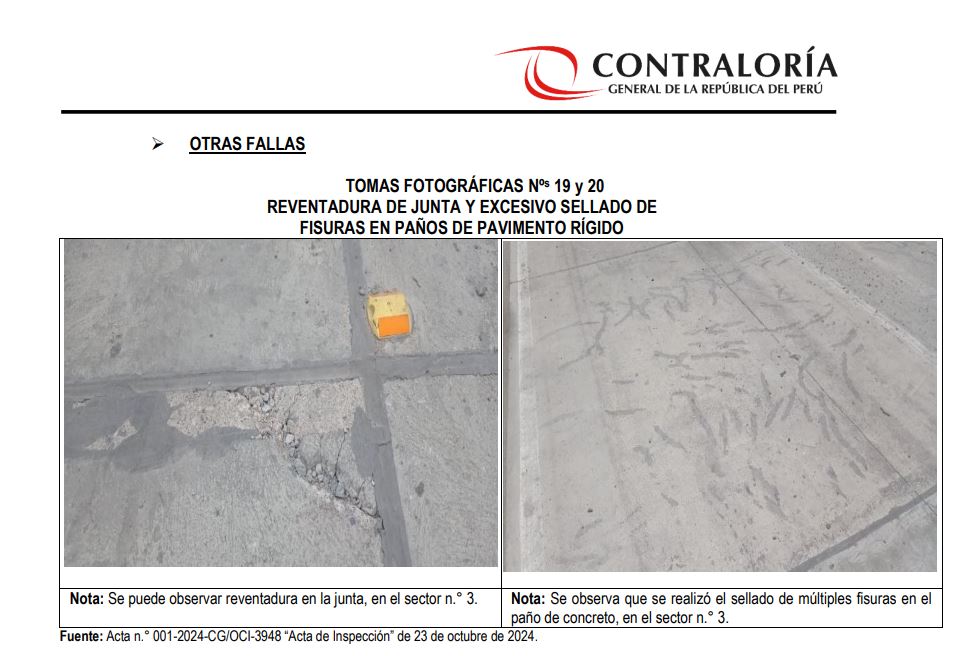

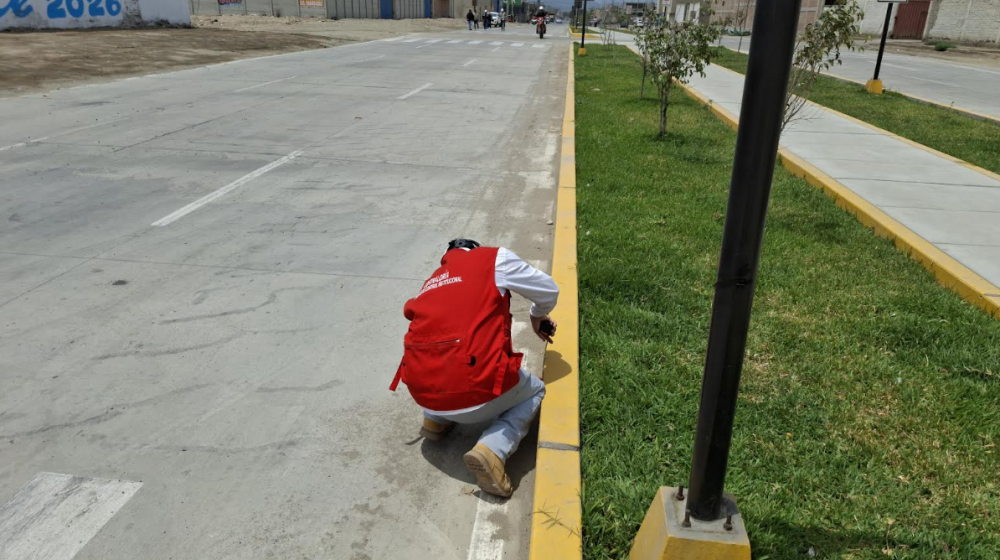

En la inspección realizada se constataron fallas en el pavimento rígido, múltiples fisuras, desgaste superficial, pulimentos y acabados deficientes, desperfectos que de no adoptarse las medidas adecuadas perjudican la vida útil de la infraestructura y la finalidad para la cual fue diseñada, según se alerta en el Informe de Visita de Control N.° 027-2024-OCI/3948-SVC.
Se verificó que el primer residente de la obra participó simultáneamente por un periodo de 70 días calendario como supervisor en la obra del parque cultural Villa Don Víctor a cargo de la Municipalidad Provincial del Santa. El segundo residente se desempeñó paralelamente por 49 días calendario y, en igual cargo, en la obra del colegio de Huachaullo (Pallasca) que ejecutó la Subregión Pacífico.

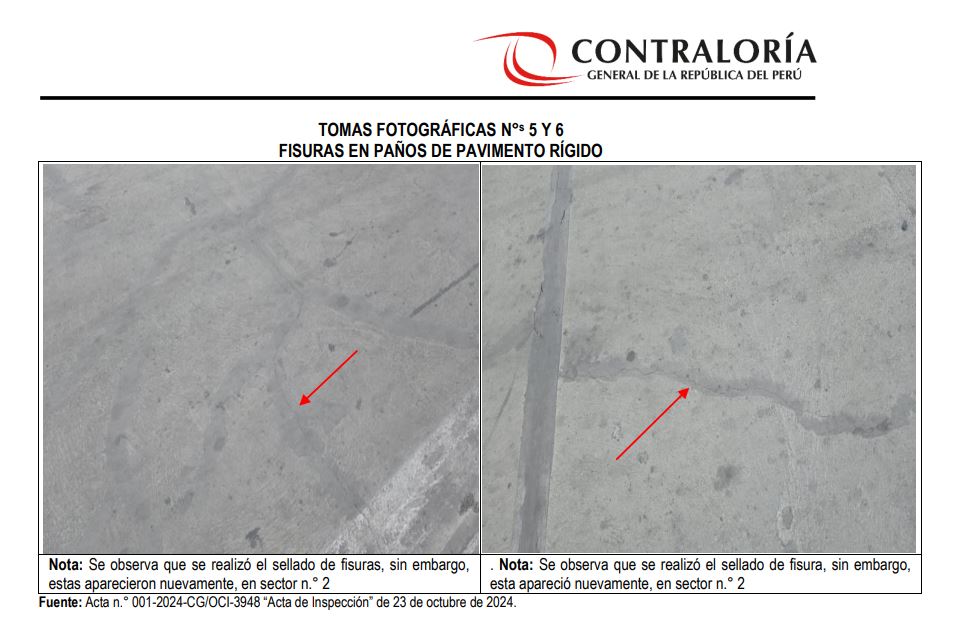

Fisuras avenida Peru.JPG
De igual forma actuó el supervisor de la obra quien supervisó de manera simultánea por 20 días calendario la obra de construcción de cobertura de instalaciones deportivas y equipamiento de laboratorio del colegio agropecuario de Yaután, bajo la gestión de la comuna distrital.

Sin embargo, la Municipalidad Distrital de Nuevo Chimbote no aplicó las penalidades a la empresa ejecutora y supervisora por concepto de incumplimiento de permanencia de los tres profesionales que ocuparon el cargo de residente y supervisor de obra, ausencias evidenciadas en el Sistema de Información de Obras Públicas- Infobras y que contravienen el Reglamento de la Ley de Contrataciones del Estado.

El informe señala también que la comuna distrital no cautela la integridad del expediente técnico y documentos que forman parte de la ejecución del proyecto, lo que obstaculiza la labor del control gubernamental. Tampoco, mantiene actualizado los datos de la recepción de la obra en Infobras, hecho que transgrede la normativa y afecta la transparencia de los actos administrativos, el acceso a la información pública y el control social.

El informe de visita de control corresponde al periodo de evaluación del 22 al 28 de octubre del 2024, fue elaborado por el Órgano de Control Interno (OCI) de la Municipalidad Distrital de Nuevo Chimbote y comunicado al alcalde distrital para que se tomen las medidas preventivas y correctivas que correspondan que garanticen la transparencia y el control social.

VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2024CSI394800030&TIPOARCHIVO=ADJUNTO
