La Contraloría ha emitido un informe de control a la ejecución de la obra de mejoramiento y ampliación del servicio de agua potable urbano en la Instalación de la Línea de Impulsión del Pozo Tubular Nº 4 al Reservorio R-IV, ubicado en el sector Monte Chimbote; que ejecuta Sedachimbote por S/ 6,729,279.02 y en el que se alertan 5 situaciones adversas:

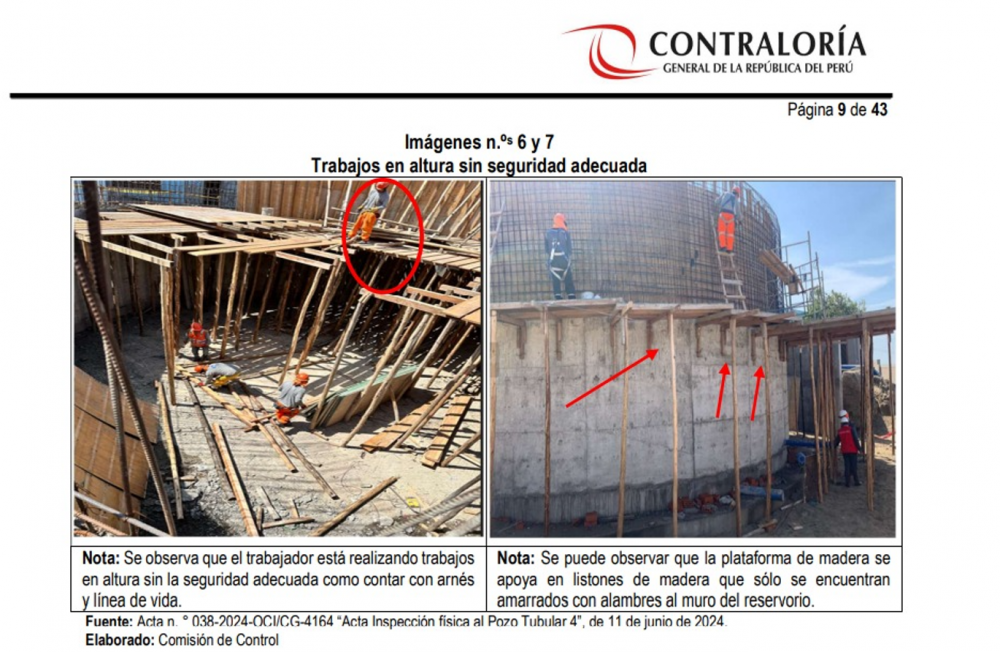

1. La Entidad no cautela la implementación de medidas de seguridad durante la ejecución de la obra, hecho que ocasionaría la afectación de la integridad física de los trabajadores por la ocurrencia de accidentes en obra; además podría ocasionar la no aplicación de penalidades.

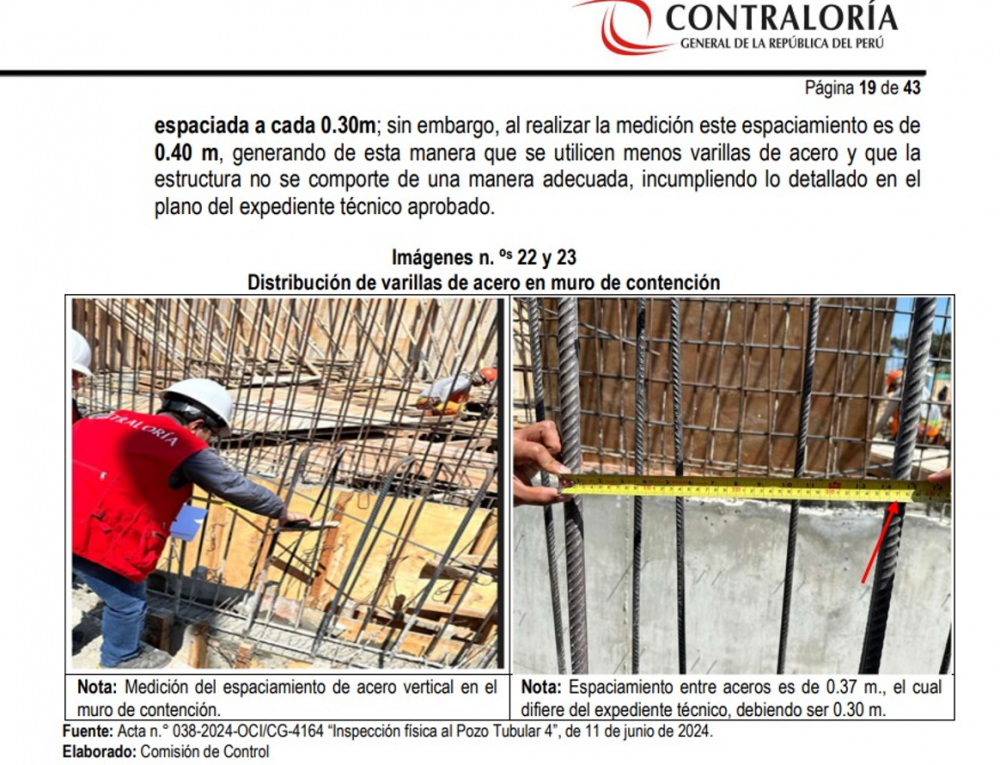

2. La Entidad no cautela el proceso constructivo y el deterioro prematuro de los materiales de la obra, situación que generaría el riesgo de afectar la vida útil, calidad del proyecto; además podría ocasionar la no aplicación de penalidades.

3. La Entidad no cautela que se anoten los resultados de la administración de riesgos en el cuaderno de obra, generando la falta de información sobre si dichos riesgos fueron mitigados, evitados, aceptados o transferidos, lo que podría afectar a la toma de decisiones durante la ejecución de la obra, así como la no aplicación de penalidades.

4. La Entidad no cautela que la ejecución de la obra esté efectuándose de acuerdo a la programación Gantt y avance de obra, al no reflejarse la ejecución física real, lo que podría generar el incumplimiento de las metas y plazos de la obra y/o la realización de estas de manera inoportuna, así como la no aplicación de penalidades.

5. La Entidad no estaría realizando el control de la permanencia del plantel técnico del contratista, lo que podría genera el incumplimiento contractual; así como la no aplicación de penalidades.

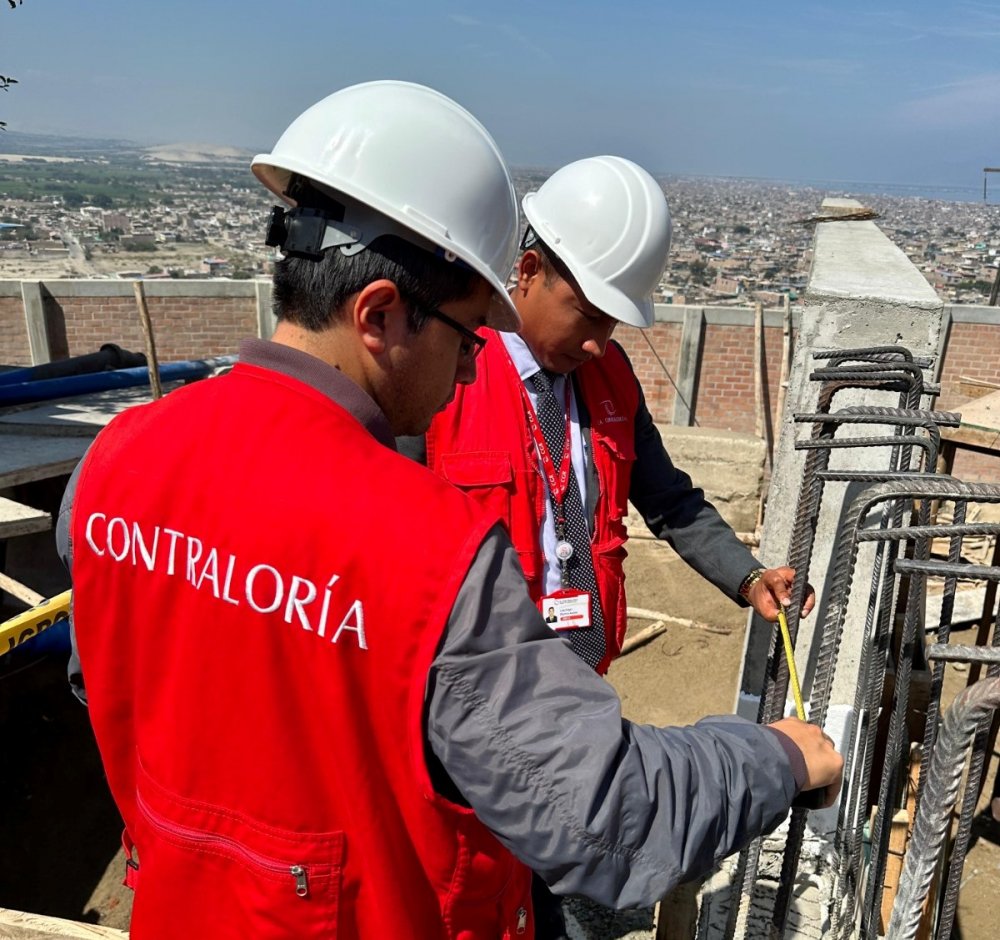

Pozo tubular 4 - 2.jpeg
DATO A MAYO 2024: Valorización de Obra n. ° 3:
Mediante Carta n. ° 042-2024-CCIV de 31 de mayo de 2024, el Ing. Segundo Urrutia Vargas, Residente de obra, presenta la Valorización n.°3 a la Entidad, correspondiente al mes de mayo del periodo del 1 al 31 de mayo de 2024 con un porcentaje de avance ejecutado de 5,13%, encontrándose la ejecución de la obra en condición de atrasada en 6,66%, respecto al porcentaje de avance programado acumulado de 11,79% y un avance acumulado de 22,13%:

El informe de control concurrente No. 021-2024-OCI/4164-SCC corresponde al HITO DE CONTROL N° 04 – EJECUCIÓN CONTRACTUAL Y VALORIZACIÓN N° 3 (periodo de evaluación del 11 al 21 de junio del 2024), fue elaborado por el Órgano de Control Institucional (OCI) de Sedachimbote y comunicado al titular de la entidad para que se adopten preventivas y correctivas que correspondan.

VER INFORME https://apps8.contraloria.gob.pe/SPIC/srvDownload/ViewPDF?CRES_CODIGO=2024CSI416400021&TIPOARCHIVO=ADJUNTO
