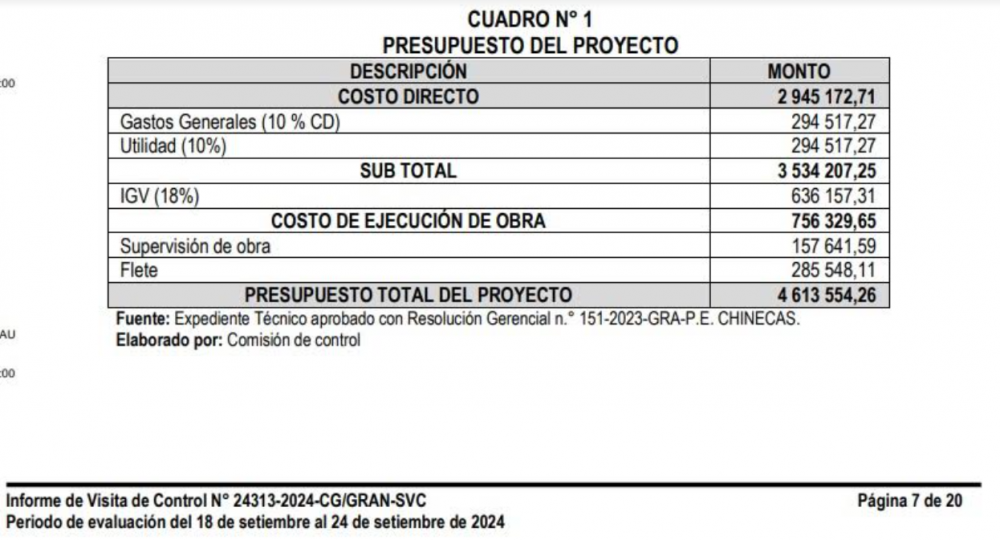

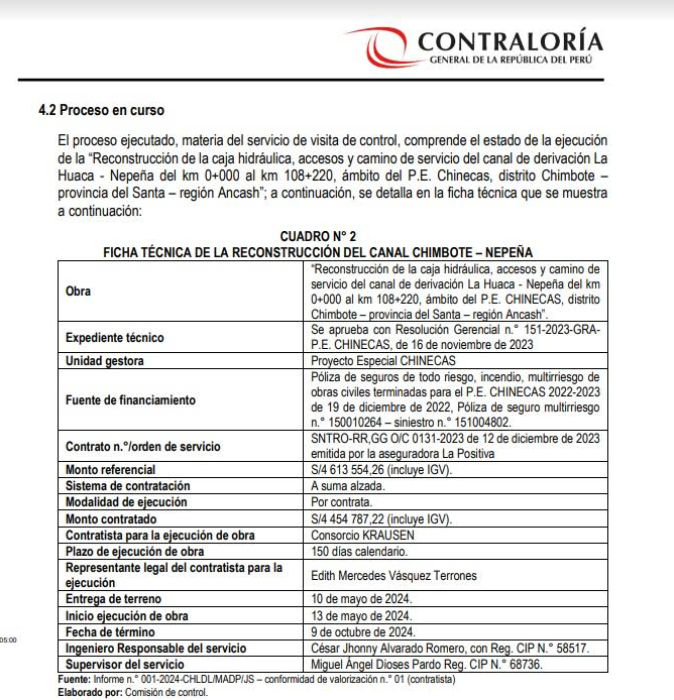

La Contraloría ha emitido un informe de control concurrente a la ejecución del servicio de reconstrucción de la caja hidráulica, accesos y camino de servicio del canal de derivación La Huaca - Nepeña km 0+000 al km 108+220, ámbito del P.E. Chinecas, distrito de Chimbote; que se ejecuta por S/4 613 554.26; en el que se advierte que:

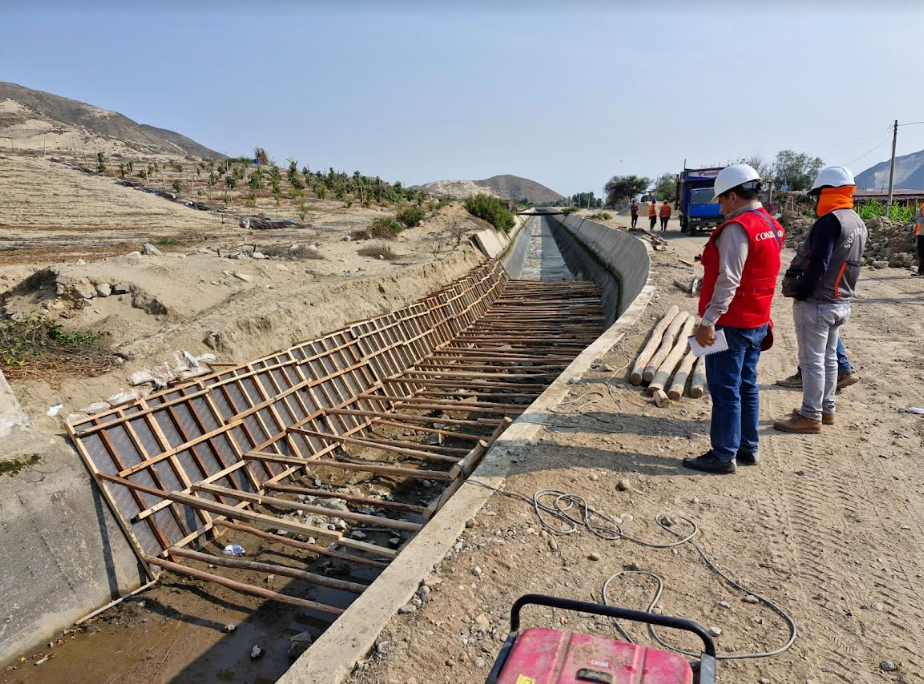

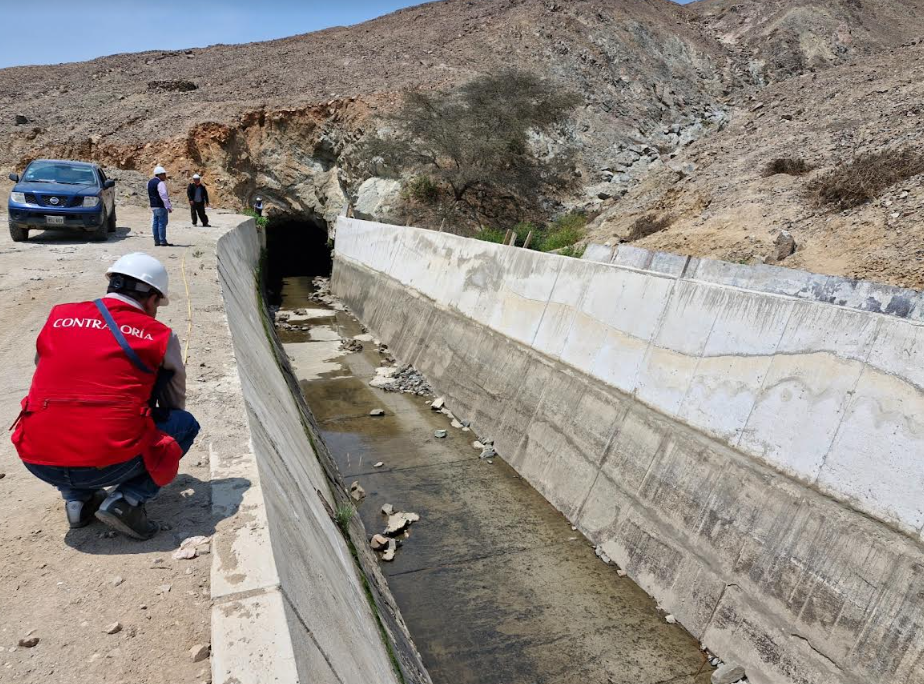

1. El P.E. Chinecas no cautela que el contratista de la aseguradora ejecute la reconstrucción del canal de derivación la Huaca - Nepeña conforme lo establecen los planos y especificaciones del expediente técnico, afectando el adecuado funcionamiento de la sección del canal, posibilitando filtraciones y el riesgo de fallas de las paredes de canal.


2. El P.E. Chinecas no cautela que los metrados valorizados por el contratista sean los realmente ejecutados, posibilitando el reconocimiento de pagos en exceso a favor del contratista, por un monto de hasta S/242 641,78.


3. EL P.E. Chinecas no cautela que el avance físico acumulado de la obra sea el realmente ejecutado por el contratista, situación que podría afectar la fecha de término establecida y generar la afectación socioeconómica de los usuarios del sistema hidráulico del proyecto.

El informe No. 24313-2024-CG/GRAN-SVC, correspondiente al periodo del 18 al 24 de setiembre del 2024, fue elaborado por la Gerencia Regional de Áncash y comunicado al gerente general de Chinecas para que se tomen las medidas que correspondan.

Dato
(...) según la valorización n.° 02 correspondiente al periodo del 08 de julio de 2024 al 13 de julio de 2024 y del 29 de julio de 2024 al 03 de agosto de 2024, la obra tiene un avance físico del 21,21%. Dicha conformidad cuenta con la aprobación de la Gerencia de Obras del P.E. Chinecas mediante el Informe n.° 092-2024-GRA- .E.CHINECAS/G.OBRAS, de esta información se resume que hasta la segunda valorización presentada se tiene un avance acumulado de 34,82% valorizado en un total de S/1 551 114.

De acuerdo al cronograma Gantt de avance físico de obras del expediente técnico aprobado mediante la Resolución Gerencial n.° 151-2023-GRA-P.E. CHINECAS, la duración de la ejecución de las obras es de 150 días calendarios, los mismos que considerando la fecha de inicio de ejecución de obras el 13 de mayo de 2024, deberían concluir el 9 de octubre de 2024.

VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2024CSIL42500168&TIPOARCHIVO=ADJUNTO
