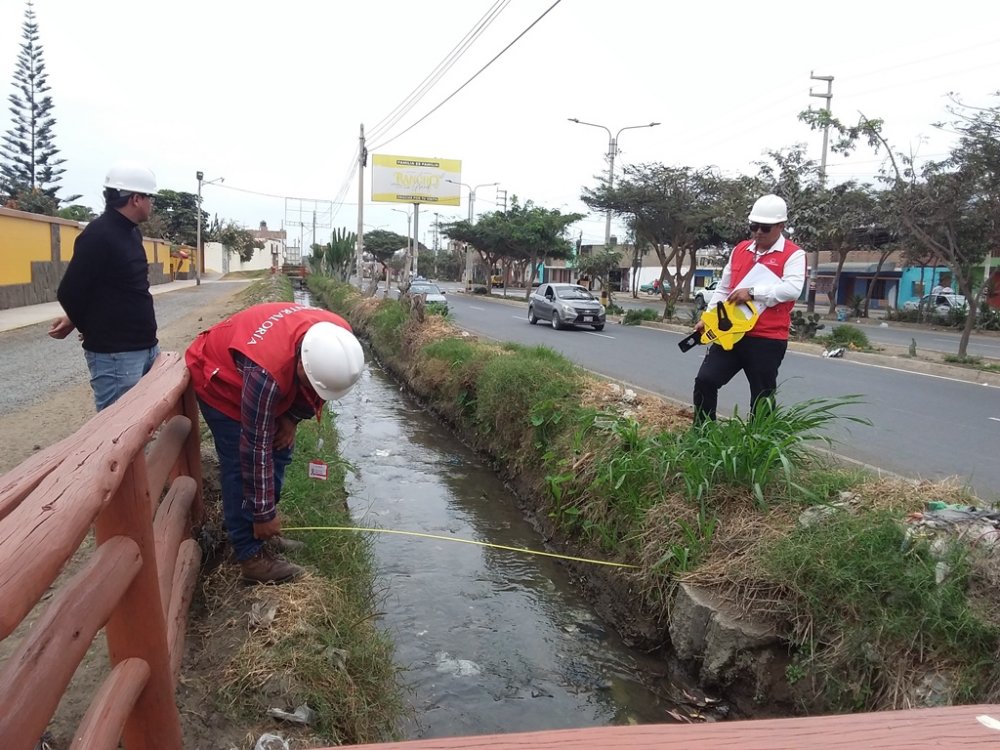

La Contraloría ha emitido un informe referido a la obra de mejoramiento del canal Los Patos desde la avenida Buenos Aires hasta el río Lacramarca en el distrito de Chimbote; que ejecuta la Municipalidad Provincial del Santa por S/ 6 237 075,15; en el que se advierten 4 situaciones adversas:

1. La Entidad no adopta acción para garantizar que el proyecto se ejecute en plazo previsto, toda vez que, hasta la fecha, la ejecución del dren lleva suspendida más de 6 meses, situación que viene afectando la entrega oportuna del proyecto, así como el objetivo de la inversión pública.

(...) El plazo de ejecución contractual de obra es 210 días calendario, cuyo inicio se dio el 24 de febrero de 2024 y término programado para el 20 de setiembre de 2024; y según la información consignada en el cuaderno de obra digital (COD), el residente y supervisor de obra, en sus asientos n.°s 48 y 49, ambos de 21 de marzo de 2024 respectivamente, dieron cuenta de la falta de frentes de trabajo por deficiencias del expediente técnico.
2. La Entidad no garantiza la disponibilidad física de terreno para la ejecución del dren, situación que podría ocasionar futuros retrasos, paralizaciones, así como posibilitaría el uso de mayores costos asociados y generaría el incumplimiento de objetivos y metas previstas del proyecto.

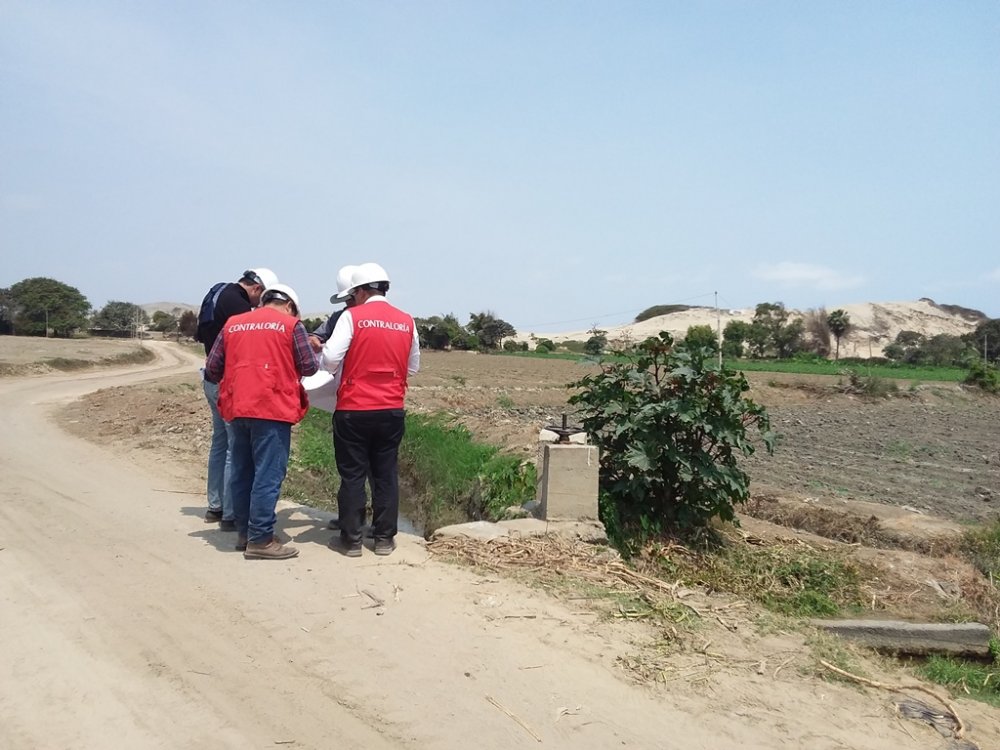

(...) se advierte que, el acta de libre disponibilidad de terreno no garantiza la disponibilidad física de terreno durante la ejecución de la obra, puesto que se han suscitado inconvenientes con los propietarios de los terrenos que abarcan el área de ejecución del proyecto; asimismo, podría presentarse potenciales divergencias a futuro con propietarios de terreno en otros tramos del proyecto.

3. La Entidad no cautela que la obra se ejecute con la autorización emitida por la Autoridad Nacional del Agua, situación que podría generar el inicio de un Procedimiento Administrativo Sancionador por parte de la autoridad administrativa y eventual aplicación de sanciones, así como futuros retrasos y paralizaciones.

(...) se pudo advertir que no se cuenta con la autorización de ejecución de obra por parte de la Autoridad Nacional del Agua (ANA), a pesar de ser esta autorización requisito previo al inicio de obra.

4. La Entidad no garantiza que el proyecto en ejecución tenga un registro actualizado en el Sistema de Información de Obras Públicas - Infobras toda vez que al 1 de octubre de 2024, se visualizó información desactualizada, situación que afectaría la transparencia en la gestión, el adecuado seguimiento y el acceso a la información pública.

El informe de control concurrente N° 065-2024-OCI/0344-SCC, correspondiente al Hito de Control n.° 1 -- SUSPENSIÓN DEL PLAZO DE EJECUCIÓN DE OBRA N° 1 (periodo del 25 de setiembre al 1 de octubre del 2024), fue elaborado por el Órgano de Control Institucional (OCI) de la MP del Santa y comunicado al alcalde provincial para que se tomen las medidas preventivas y correctivas que correspondan.

VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2024CSI034400065&TIPOARCHIVO=ADJUNTO

Dato
Cabe indicar que, según informe de conformidad de valorización de obra n.° 2 de marzo de 2024, dicha obra cuenta con una suspensión de plazo, por lo que presenta un avance ejecutado acumulado de 0,33% hasta el 21 de marzo de 2024, estando por debajo de programado acumulado den 5,13%, por lo cual su estado es “atrasada - suspendida.
